        中国新报(特约记者 朱书斋)随着屈原管理区推山咀至土地港堤段跨路段竹竿的立起,及最后一盏灯的装设,宣告此次屈原供电公司东西大堤防汛照明线路架设任务全面完成。

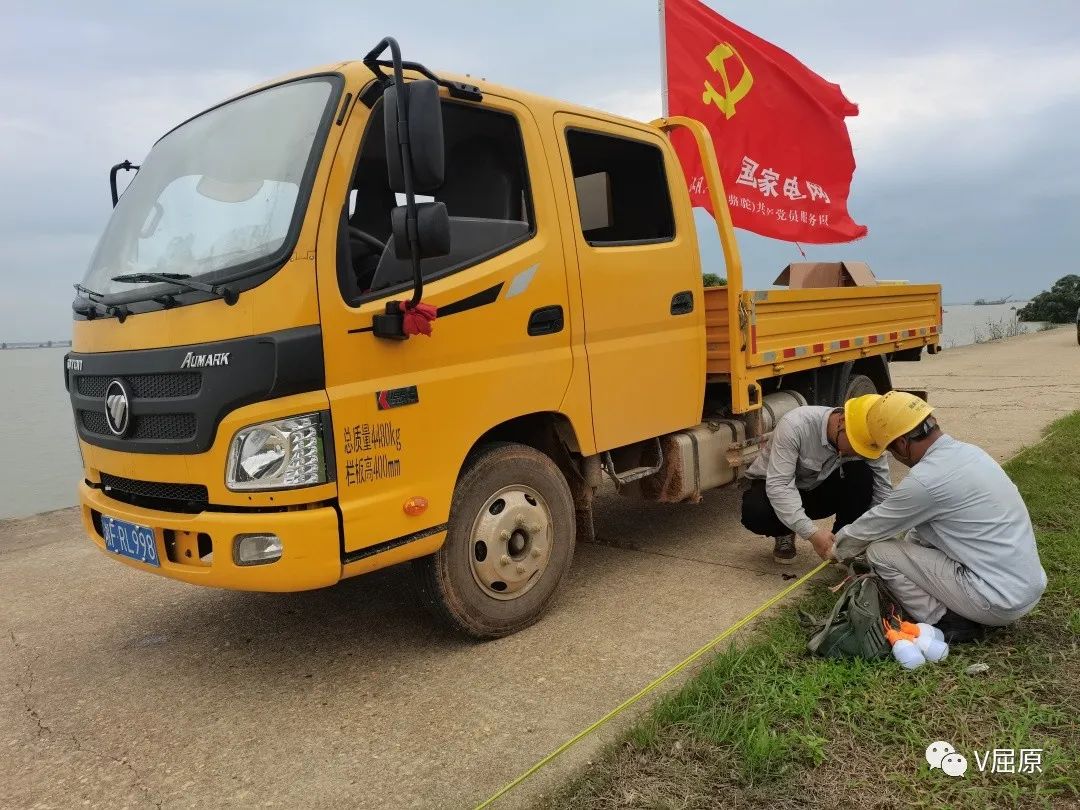

        自7月4日屈原管理区启动Ⅲ级防汛应急响应后,屈原供电公司按照《防汛应急预案》及防汛演习流程,组织好人员、车辆、物资立即投入到紧张的防汛照明线路架设中。截至7月6日14:30,该公司共出动人员156人次,车辆 32台次,完成东、西大堤及八里堤38.18公里的照明线路架设任务,新立竹竿416根,安装节能灯泡1273个,全面完成东、西大堤和八里堤的防汛照明线路架设任务。





        据悉,该公司今年在防汛保电上立足“三早”,做到统筹部署早准备,明确防汛责任和目标,把防汛责任落实到岗到人;做到排查隐患早消除,对防汛重点区域、重要线路进行巡视维护;做到落实措施早防控,完善防汛应急预案,开展防汛应急演练,全面提高应急响应处置能力。





        后阶段,该公司将按照值班排序表对东西大堤架设的临时照明线路进行不间断的巡视,及时更换损坏的应急灯,并对全区14个穿堤涵闸架设照明线路,全力配合地方政府做好防汛保电工作。
