西贡连理树加快搬家 新技术成本悭半

2020
01/31
14:43
大公报
分享

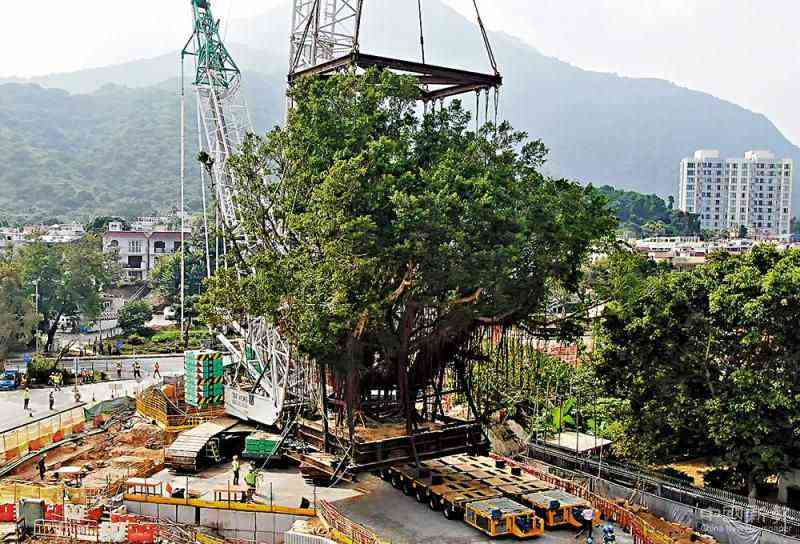

  图:金门建筑成功在西沙路道路扩阔工程中,移植了一棵重达一百八十吨的连理大树



  【大公报讯】地盘工伤意外一宗也嫌多,而为了减低意外风险,近年有本地建筑商採用崭新的建筑技术,例如全港首次以机械运输,配合电脑软件,移植树龄逾半世纪的巨型连理树。承建商表示,新技术改善地盘安全之余,更可缩减30%至50%的时间及开支。

  在西贡十四乡近泥涌公共运输交汇处,竖立着一棵树龄逾50年的巨型连理树。作为当地地标,该树由两棵细叶榕合併生成,重达180吨,而为配合西沙道路扩阔工程,去年11月需“连根拔起”,移植至距离约100米的新公共运输交汇处。

  负责工程的金门建筑高级工程经理黄颂光表示,过往採用传统滚筒形式搬迁树木,需要20人花一个半星期完成。相比下,是次工程採用两组以往用於搬运桥墩的高端遥控车,以搬迁树木,从而改善运送过程和安全性,最终仅以10人花2天便完成,扣除工资等,至少节省50%开支。

  超级储能系统异地建造

  而位於将军澳工业邨的Global Switch将军澳数据中心2期工程,金门建筑总经理(机电部)刘国昌称,当外部电力故障时,数据中心製冷系统约需10分鐘重启,为免系统在数分鐘内过热,需兴建冷水储能系统作缓衝之用。

  刘国昌称,冷水储能系统为大楼顶上的四个175立方米大水缸,每个重50吨。大水缸採用DfMA技术,在广州南沙厂房建造约五个月,再经水路运抵地盘,用四天时间安装。他续称,“以往冇信心依期完成”,在地盘兴建水缸,烧焊等工序合共需时8个月,现时缩减超过35%。此外,人手由40人减至25人,更减少高空及现场施工如搭棚、焊接、喷漆、起重垂直操作及密闭空间工作。
